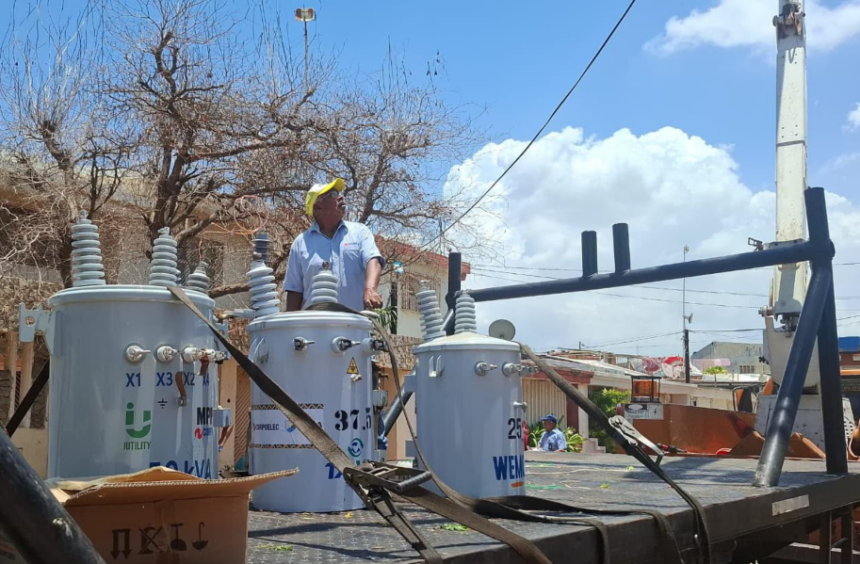

Alcaldía de Maracaibo inicia la segunda fase del plan Cayapa Eléctrico para instalar transformadores en las 18 parroquias de la ciudad. La Alcaldía de Maracaibo puso en marcha el segundo despliegue de instalación y sustitución de transformadores eléctricos en las 18 parroquias de la jurisdicción, dando continuidad al programa denominado plan Cayapa Eléctrico. Ciertamente, tras concluir de manera exitosa una primera etapa que abarcó la colocación de 150 equipos, la gestión liderada por el alcalde Giancarlo Di Martino avanza en una nueva fase de atención directa para estabilizar el servicio de energía en el municipio.
Cronograma de distribución, declaraciones oficiales y avance en las parroquias
Al respecto, la directora de Asuntos Eléctricos de la Alcaldía, Aurimar Cordero, detalló que el nuevo cronograma de colocación de transformadores se llevará a cabo entre el 12 y el 23 de agosto, abarcando a las parroquias Idelfonso Vásquez, Manuel Dagnino, Antonio Borjas Romero, Coquivacoa, Luis Hurtado Higuera, Raúl Leoni, Cecilio Acosta, Francisco Eugenio Bustamante, Cristo de Aranza, Cacique Mara, Olegario Villalobos, Juana de Ávila, San Isidro, Chiquinquirá, Bolívar, Santa Lucía y Caracciolo Parra Pérez. Por consiguiente, el despliegue territorial busca atender de forma progresiva los requerimientos vecinales. Sin embargo, las autoridades precisaron que el suministro eléctrico ha recibido refuerzos puntuales en sectores estratégicos de la zona oeste.
- Nueva Democracia: Instalación de 2 transformadores.
- Ciudad Lossada: Colocación de 3 unidades para optimizar el servicio.
- Parroquia Venancio Pulgar: Cerca de 20 transformadores instalados a la fecha.
- Francisco Eugenio Bustamante y Antonio Borjas Romero: La asignación supera las 30 unidades en conjunto.
«Esto es un gran esfuerzo mancomunado que hace nuestra presidenta encargada Delcy Rodríguez; Corpoelec, nuestro gobernador del Zulia, Luis Caldera; y nuestro alcalde Giancarlo Di Martino, de la mano del Poder Popular», expressed Enrique Baptista, enlace municipal en la zona oeste, desde la Comuna El Esfuerzo de Bolívar en la parroquia Idelfonso Vásquez.
Efectivamente, el arranque de esta segunda etapa ratifica la articulación entre los distintos niveles de gobierno y las comunidades organizadas.
Coordinación interinstitucional y expectativas del servicio
Trabajo conjunto con el Poder Popular
Por lo tanto, la ejecución de este plan cuenta con el respaldo operativo de Corpoelec y el Ejecutivo regional para atender las demandas de los habitantes que confían en las respuestas institucionales. Por esa razón, los voceros locales supervisan de primera mano la entrega de los equipos en los sectores priorizados.
Proyección de las jornadas de sustitución
Por otra parte, los equipos de trabajo mantendrán el despliegue en las parroquias conforme a las fechas establecidas en la programación de agosto. Ciertamente, la consolidación de estas mejoras busca mitigar las fallas recurrentes registradas en los sectores populares de Maracaibo. No obstante, las autoridades continuarán evaluando la demanda de transformadores en las zonas que aún presentan déficit.
Con información de nota de prensa
